艺术造型玻璃幕墙施工安装

作者: 上海昊璨 浏览: 发表时间:2020-07-05 18:52
玻璃幕墙施工

一、玻璃幕墙的施工方法

1、工艺流程

放样定位→安装支座→安装立柱→安装横梁→安装玻璃→打胶→清理。

2、放样定位、安装支座

根据玻璃幕墙的造型、尺寸和图纸要求,进行幕墙的放样、弹线。各种埋件的数量、规格、位置及防腐处理须符合设计要求;在幕墙骨架与建筑结构之间设置连接固定支座,上下支座须在一条垂直线上。

单元式幕墙节点

框架式幕墙节点

3、安装立柱

在两固定支座间,用不锈钢螺栓将立柱按安装标高要求固定,立柱安装轴线偏差≯2mm,相邻两立柱安装标高偏差≯3mm。支座与立柱接触处用柔性垫片隔离。立柱安装调整后应及时紧固。

4、安装横梁

确定各横梁在立柱的标高,用铝角将横梁与立柱连接起来,横梁与立柱的接触处设置弹性橡校垫。相邻两横梁水平标高偏差≯1mm。同层横梁的标高偏差,当幕墙宽度≤35m时,≯5mm;当幕墙宽度>35m时,≯7mm,同层横梁安装应由下而上进行。

5、安装玻璃

⑴ 明框幕墙:明框幕墙是用压板和橡皮将玻璃固定在横梁和立柱上。固定玻璃时,在横梁上设置定位垫块,垫块的搁置点离玻璃垂直边缘的距离宜为玻璃宽度的1/4,且不宜<150mm,垫块的宽度应≯所支撑玻璃的厚度,长度不宜<25mm。

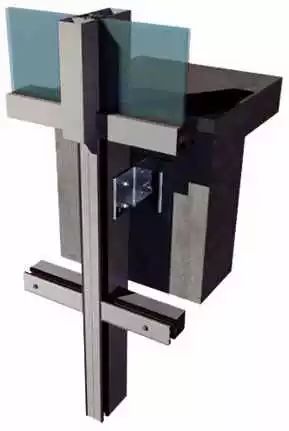

明框玻璃幕墙

⑵ 隐框幕墙玻璃:隐框幕墙的玻璃是用结构硅酮胶粘结在铝合金框格上,从而形成玻璃单元块。玻璃单元块在工厂用专用打胶机完成。玻璃单元块制成后,将单元块中铝框格的上边挂在横梁上,再用专用固定片将铝框格的其余三条边钩夹在立柱和横梁上,框格每边的固定片数量不少于二片。

⑶ 半隐框幕墙:半隐墙幕墙在一个方向上隐框,在另一方面上则为明框。隐框方向上的玻璃边缘用结构硅硐胶固定,在明框方向上的玻璃边缘用压板和连接螺栓固定,隐框边和明框边的具体施工方法可分别参照隐框幕墙和明框幕墙的玻璃安装方法。

玻璃与构件不得直接接触,玻璃四周与构件凹槽底部应保持一定的空隙,每块玻璃下应至少放置两块宽度与槽口宽度相同、长度不小于100mm的弹性定位垫块;玻璃四周镶嵌的橡胶条材质应符合设计要求,镶嵌应平整,橡胶条比边框内槽长1.5~2%,橡胶条在转角处应斜面断开,并用粘结剂粘结牢固后嵌入槽内。

点支式玻璃固定方式

⑸ 高度超过4m 的无骨架玻璃(全玻)幕墙应吊挂在主体结构上,吊夹具应符合设计要求,玻璃与玻璃、玻璃与玻璃肋之间的缝隙应用硅酮结构密封胶填嵌密实。

挂架式(点支承)玻璃幕墙应采用带万向头的活动不锈钢爪,其钢爪间的中心距离应大于250mm。

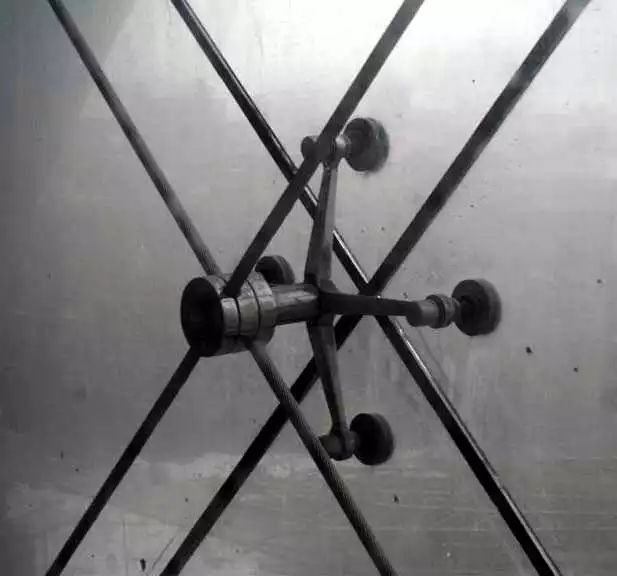

拉索点支式玻璃固定方式

6、打胶、清理

清理:玻璃幕墙的玻璃安装完后,应用中性清洁剂和水对有污染的玻璃和铝型材进行清洗。

二、玻璃幕墙的施工要点

1、测量放线

玻璃幕墙施工依据幕墙分格大样图和土建单位给出的相关数据,在主体上定出幕墙平面、主体、分格及转角等基准线,并用经纬仪进行调校、复测;幕墙分格轴线测量放线要和主体结构测量放线配合,必要时可对幕墙轴线作小范围改变以适应幕墙的构造;对高层建筑测量放线时,必须确保测量环境的风力不大于4级;预埋件的偏差如果超过±45mm,则必须在安装施工前先进行处理,并把处理意见报给相关单位。

2、幕墙骨架的安装

对立柱进行固定,将立柱与主体埋件连接。通过垂直控制线调整立柱的垂直度,并用经纬仪或吊锤进行检测。立柱高度可为1层楼或2层楼高,立柱之间接头用套管连接。为避免玻璃幕墙因温度等变化而变形,接头处需留有10~20mm的空隙。横梁通常是由下而上分层安装。横梁与立柱的连接采用螺栓连接,相邻两根横梁的水平偏差不大于1mm,同层楼中的横梁水平偏差不大于5mm,与立柱外表面偏差不大于1mm。

3、幕墙顶部处理

幕墙顶部应用铝扣板或镀锌铁皮封闭, 以遮挡雨、雪、冰雹对幕墙的损害,幕墙的四周也应作封闭处理。若幕墙后有墙、梁、柱面、在幕墙施工前最好涂刷深色涂料,以增加把射效果。此外,在拆除手架之前应进行认真的清理和找补。

4、安装玻璃

玻璃板块按层次规格堆放,在安装玻璃板块前要将玻璃清理按层次堆放好,同时要按安装顺序进行堆放。堆放时要适当倾斜,以免玻璃倾覆。玻璃板块初装完成后就对板块进行调整,调整的标准为横平、竖直、面平。横平为横梁水平,胶缝水平;竖直为竖梁垂直、胶缝垂直;面平为各玻璃在同一平面内或弧面上。室外调整完后还要检查室内是否符合标准,各处尺寸是否达到设计要求。玻璃板块调整完成后进行固定,用橡胶垫块固定时垫块要上正压紧,杜绝玻璃板块松动现象。在安装玻璃的过程中,要严格控制质量和验收。
