钢结构廊架

服务项目 /SERVICE

热门标签/tag

当前位置:主页 > 服务项目 > 钢结构廊架 >

休闲景观钢结构廊架施工方法

作者: 上海昊璨 浏览: 发表时间:2020-06-26 22:56

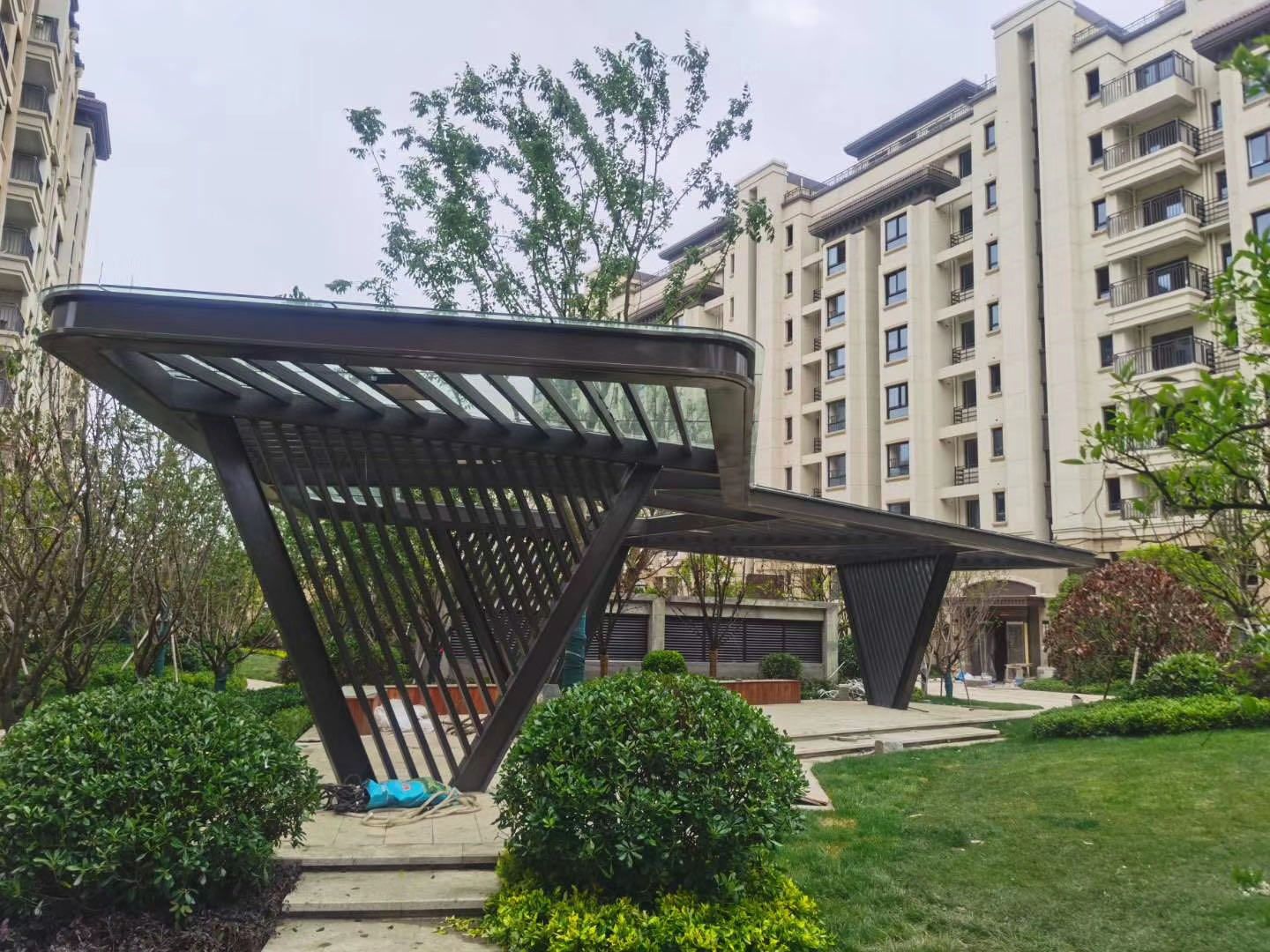

钢结构廊架
休闲景观钢结构廊架施工方案
1.工程概括: 
休闲景观钢结构廊架结构:钢筋混凝土基础及钢筋混凝土柱子、亭顶是钢构件涂刷仿木纹涂料。 
廊架结构:钢筋混凝土独立基础及钢筋混凝土柱子、梁、顶板及拱形门,廊架顶部用灰蓝色瓦,装饰面层为石材及GRC线条。 2.基础做法 
工艺流程:定点放线——土方开挖——素土夯实——300厚三七灰土垫层——150厚 C15素混凝土垫层——钢筋混凝土独立基础、立柱、梁、顶板。 2.1素土夯实 
2.1.1基础开挖时,机械开挖预留 10-20cm 的余土使用人工挖掘。如果基坑内出现垃圾土,全部用机械清理出场,用好土进行夯填。 
2.1.2当挖土接近设计标高后,可用压路机进行素土夯实,在边角处用打夯机进行素土夯实,达到设计要求的素土夯实密实度,素土夯实后达到设计标高。 2.2素混凝土垫层 
2.2.1混凝土的下料口距离所浇筑的混凝土表面高度不得超过 2m 。 2.2.2混凝土的浇筑应分层连续进行,一般分层厚度为振鸣器作用部分长度的 1.25倍,最大不超过 50cm 。 
2.2.3采用插入式振鸣器时应快插慢拔, 插点应均匀排列, 逐点移动,顺序进行,不得遗漏,做到振捣密实。 
2.2.4浇筑混凝土时,应经常注意观察模板有无走动情况。当发现有变形、位移 时,应立即停止浇筑,并及时处理好,再继续浇筑。 2.2.5混凝土振捣密实后,表面应用木抹子搓平。 
2.2.6混凝土浇筑完毕后,应在 12小时内加以覆盖和浇水,浇水次数应能保持混凝土有足够的湿润状态,养护期一般不少于 7昼夜。 2.3钢筋混凝土独立基础和立柱、梁、顶
2.3.1垫层达到一定强度后,在其上划线、支模、铺放钢筋。次下部垂直钢筋应绑扎牢,并注意将钢筋弯钩朝上,连接柱的插筋,下端要用 90°弯钩与基础钢筋绑扎牢固, 按轴线位置校核后用方木架成井字形, 将插筋固定在基础外模板上;底部钢筋网应用与混凝土保护层同厚度的水泥砂浆垫塞, 以保证位置正确。 2.3.2在浇筑混凝土前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物,应清楚干净,模板应浇水加以湿润。 
2.3.3浇筑现浇柱下基础时,应特别注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层 5~10厘米厚的混凝土,并捣实,使柱子插筋下段和钢筋的位置基本固定,然后再对称浇筑。 2.3.4基础混凝土宜分支连续浇筑完成。 
2.3.5基础上有插筋时,要加以固定,保证插筋位置的正确,防止浇筑混凝土时发生移位。 
2.3.6混凝土立柱浇筑时,要将放置的预埋配件布置在正确位置。 2.3.7混凝土浇筑完毕,外露表面应覆盖浇水养护。 3.地坪做法 
主要施工流程:素土夯实——300厚三七灰土垫层——150厚C20素混凝土垫层——30厚 1:3干硬性水泥砂浆结合层——饰面材料铺面。 具体做法类似于硬质铺面的施工工艺。 4.凉亭顶部结构 
施工工艺流程:材料准备——构件加工制作——构件拼装——质量检查  4.1、复验安装定位所用的轴线控制点和测量标高使用的水准点。  4.2复验钢支座及支撑系统的预埋件,其轴线、标高、水平度、预埋螺栓位置及露出长度等,超出允许偏差时,应做好技术处理。 
4.3测量用钢尺应与钢结构制造用的钢尺校对,并取得计量法定单位检定证明。  
4.4钢构焊接组拼  
 材料运至现场组装时,对钢构件进行除锈,除去钢构油渍,涂防锈漆,距地50mm内不涂漆,安装后进行补漆。拼装平台应平整,组拼时应保证总长要求。焊接时焊完一面检查合格后,再翻身焊另一面,做好施工记录。 
4.5构件连接与固定  
4.6构件安装采用焊接或螺栓连接的节点,需检查连接节点,合格后方能进行焊接或紧固。  
4.7安装螺栓孔不允许用气割扩孔,永久性螺栓不得垫两个以上垫圈,螺栓外露丝扣长度不少于2~3扣。  
4.8安装定位焊缝不需承受荷载时,焊缝厚度不少于设计焊缝厚度的2/3,且不大于8mm,焊缝长度不宜小于25mm,位置应在焊道内。安装焊缝全数外观检查,主要的焊缝应按设计要求用超声波探伤检查内在质量,上述检查均需做出记录。 
4.9焊接及高强螺栓连接操作工艺详见该项工艺标准。 5.立柱外饰面铺贴立柱外饰面为刷仿木纹涂料木色。 6.廊架饰面铺贴 立柱、柱脚及拱形门用石材面铺贴,做法同地面饰面铺装做法相同。      廊架顶为灰蓝色瓦,拱门线条为GRC装饰线条,其它部分喷黄色真石漆。 7.施工时注意事项: 7.1土方开挖时,按设计标高先开挖至灰土底标高,观察原状土,并做钎探,去除软弱、杂物、回填的砖块等后,用素土分层夯实至灰土底,用压路机碾压原状土,场地小及基坑边角处,采用打夯机具时,要保证土的夯实度一定是一夯压半夯进行往复夯打,至少4遍,若无明显夯沉痕迹才会达标。 
7.2土方开挖后,砼垫层下方的灰土和灰土垫层之下的原状土要进行夯实后再次施工,压实系数要达到设计要求,在施工下一道工序前,经监理审核确认后,再给班主长及具体施工人员进行交底,进行隐蔽施工再进行下一道工序。 7.3在基坑土方开挖施工时,我们要习惯每天关注天气预报,要有应急防雨措施,否则也有隐患,如:刚把素土层夯实完成,如果雨水浸泡后,不做处理或处理不彻底,再接着干后续工序,下方土体含水率超标,到冬季会产生冻胀危害。 7.4灰土垫层施工要注意:采用素土拌合均匀,在最佳含水量下,分层夯实(碾压)同素土。如在施工现场素土有垃圾,应将垃圾土外运更换为好土。三七灰土施工时,石灰为块状生石灰,要用水进行湿透,在用筛子进行过筛,将块状石灰再次用水湿透,过筛后方可使用。 
7.5钢构进行施工时,钢结构廊架焊接方式及焊缝严格按照设计要求进行执行。
--------------------------------------------------------
作者:上海昊璨
钢结构廊架链接:https://www.gtg-tx.com
来源:昊璨钢构




你可能感兴趣的文章
